按分类浏览
当前位置: 首页 » 资讯 » 行业知识 » 正文
发布日期:2015-07-21  浏览次数:5538
核心提示:塑料排水板也叫 “建筑夹层塑料板”,是由高抗冲聚苯乙烯(HIPS)制成的,表面配上一层无纺布,从而形成一个组合排水板。
   塑料排水板特点、施工技术方案图解

  塑料排水板也叫 “建筑夹层塑料板”,是由高抗冲聚苯乙烯(HIPS)制成的,表面配上一层无纺布,从而形成一个组合排水板。塑料排水板是一种用带支点的塑料平板在建筑各个部位做出整体的空气夹层,从材料和力学两方面进行有效组合,改变了传统建筑中单纯依靠防水层进行“堵”水的防水措施,在建筑防排水、保温节能等领域的构造原理上提出了比现有技术更为完善的理念。产品自问世以来即成为设计、开发商的首选产品,它满足建筑本身的需求,符合现代建筑的发展趋势,达到了政府在建筑防渗节能方面的强制规定。该产品从源头上截断了建筑渗漏,并具有保温、隔热,以及用于屋面绿化和车库顶板中具有轻质、阻根、蓄水、排水、良好的透气性等多种功能。

  一、塑料排水板的特点:

  1、 塑料排水板原料为高抗冲聚苯乙烯(HIPS),属于难分解工程塑料,置于建筑夹层中,分解期大于100年;

  2、用于地下工程顶板或屋顶绿化中,抗压强度高、荷载轻。与常规工艺相比,将塑料排水板和土工布复合,具有排水、防水、透气、保湿、隔根等多种功能集于一体;

  3、用于保温平屋面或地下工程底板中,塑料排水板的多个支点使建筑面层与结构层之间形成空隙,具有隔潮、排水、保温等功能;

  4、塑料排水板边缘有大小支点,可以相互顺坡搭接,即使渗漏水再多,都能及时迅速的排出。施工和运输都非常简单方便。

  二、塑料排水板的施工方法:

  1、排水板沿车库顶板的挡土墙开始顺坡铺设,边缘支点相互搭接1-2个支点;或不搭接而涂胶水粘接,使排水板形成一个整体,既排水,又起到隔根的作用,同时还是一个辅助的防水层,形状根据现场情况任意裁剪。

  2、土工布在排水板铺好以后满铺于排水板上,边缘相互搭接5-10cm,局部涂胶水粘接固定,与排水板形成一个整体中空层,可以保证排水的通畅并阻止泥土流入其中。

  3、土工布收口时上翻,至少高出出水孔10cm(起挡土滤水作用),顶部用粘胶或钢钉固定。

  三、塑料排水板回填土:

  1、回填土时建议用手推劳动车从车库顶板边缘进土处逐渐向中心区推进,待回土至10-15cm时,再以机械车大量回填。

  2、手推劳动车尽量不要直接在排水板上行走,可在车道上铺设木板以防止排水板损坏。

  3、如需采用机械直接回填的方式,建议采用推进式做法,机械车辆在回填土上操作。回填要及时,需要避免现场其他工种对排水板的破坏。

  四、施工注意事项

  1、清理铺设现场的垃圾、水泥找平、使现场没有明显凹凸处,室外车库顶和屋顶花园需要有2-5‰的找坡。

  2、屋顶绿化和室外车库顶板绿化可配多孔渗水管使用,这样能把排水板中排出的水集中排到附近的下水管或附近城市下水道。

  3、地下室地面防渗水,在基础上面架空地坪,也就是在做地坪前现做一层排水板,圆支点向下,四周留有盲沟,使地下水上不来,渗水自然通过排水板的空间流入四周盲沟,再通过盲沟流入集水坑。

  4、地下室内墙防渗水,可在建筑物主体墙面上铺设排水板,圆支点面向主体墙面,排水板外再砌一层单墙或用钢丝网粉水泥来保护排水板,使墙外面的渗水向下流入盲沟直至集水坑。

  5、在任何地段铺设排水板,必须注意,不要让泥土、水泥、黄沙等垃圾进入排水板的正面空间,确保排水板的空间畅通。

  6、当排水板铺设时尽可能做好保护措施,层面或室外车库铺设排水板应及时尽快做好回填土工作,防止大风吹乱排水板影响铺设质量;地下室和内墙防水要尽快做好保护层,预防排水板被人或物破坏。

  7、回填土是粘性土,在土工布上面铺3-5cm的黄沙为比较理想,有利于土工布的滤水;如回填土是一种营养土或轻质土就无需再铺设一层黄沙,这种土本身就很松很容易滤水。

  8、排水板在铺设时边与边需搭接下来1-2支点,也可以两块底板碰齐,上面利用土工布搭接,只要保持没有泥土进入排水板的排水通道就可以保持排水畅通。

  五、安全措施与文明施工

  1、产品存放处及施工地点不得吸烟。

  2、施工人员必须配戴安全帽。

  3、高空作业,要严格遵守安全技术要求。

  4、施工时,必须注意现场临时用电使用,不得随意拉扯电线、电箱,禁止违章使用临电设施。架设临时用电应与总包管理人员沟通,按现场用电规定进行架设电路。

  5、高空操作人员严禁酒后操作,不得随意乱扔施工材料及建筑垃圾,与相关专业相互配合,协调合作,特殊工种应持证上岗。

  六、环境保护措施

  1、原材料进场后,分类堆放,整齐有序。

  2、粉料装卸,运输使用过程中进行全密封操作。

  3、妥善处理施工过程中产生的“三废”。

  4、降低现场施工噪音,不影响周围居民的正常工作、生活。

    排水板技术方案

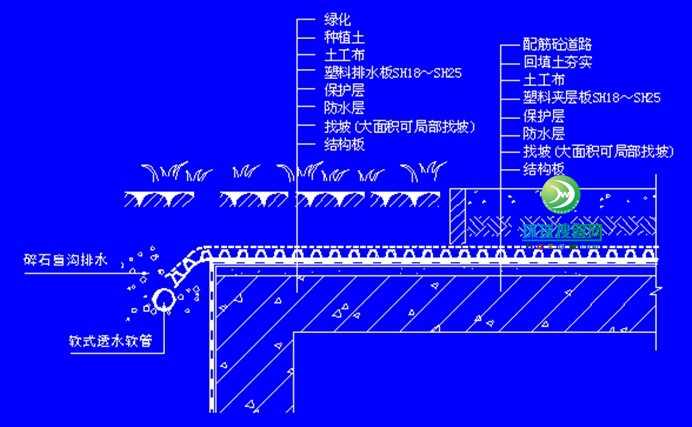

  一、地下工程顶板结构图:

  二、根据上部建筑物与工程周边的排水制约,确定排水路径和坡度处理:

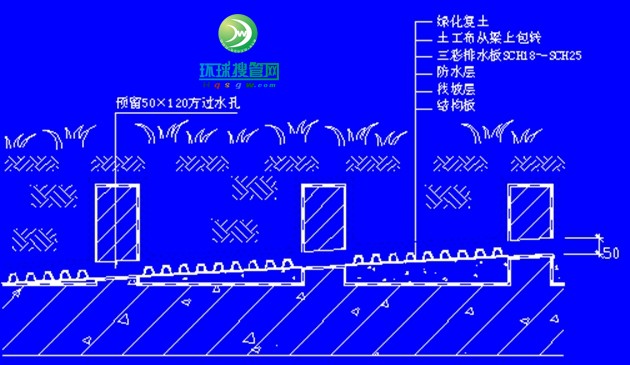

  若广场前后有上部建筑,则要考虑墙面排水; 当广场无法做出整体找坡时,可以在最不

  左边紧靠原有建筑不能排水而且建筑坡度受 利部位作局部找坡,消除积水点和排水的

  到局限。因此在广场左端找坡提高150,作 死角。大面积广场仅在中间作局部找坡。

  局部1%坡度处理。

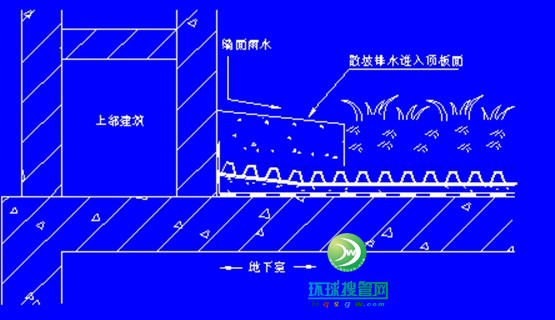

  三、上部建筑的墙面排水节点:

  墙面明沟排水

  墙面散坡排水

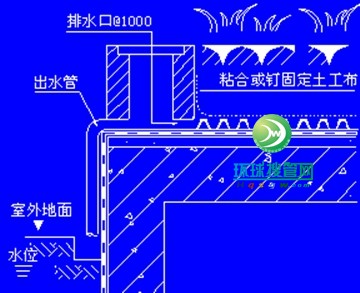

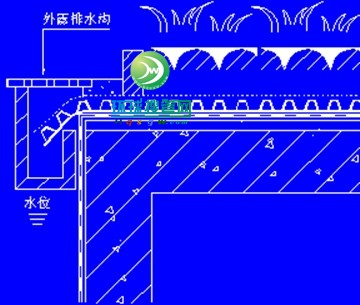

  四、边沿排水节点:

  明排水沟

  半地下室

本文由环球搜管网提供,了解更多行业知识,请关注我们网站
http://www.hqsgw.com/
[ 资讯搜索 ]  [ 加入收藏 ]  [ 告诉好友 ]  [ 打印本文 ]  [ 关闭窗口 ]
0条 [查看全部]  相关评论
相关标准
会展 13890505561
热线 400-8088-659
客服 1977554587
反馈
APP
顶部
